Далековод стао на пут аутопуту од Раче до Бијељине

Маријана Миљић Бјеловук
Додај glassrpske.com као Гугле извор
Фото: Агенције

БАЊАЛУКА/БИЈЕЉИНА - Рок изградње дионице аутопута од Раче до Бијељине, која је саставни дио будућег аутопута од Сарајева до Београда, биће пробијен јер се предузећа која су ангажована на градњи овог значајног пројекта сусрећу са проблемима о питању неријешених имовинско-правних односа, али и градње додатних објеката на траси.

Према ранијим информацијама, траса аутопута од Раче до Бијељине  требало је да буде завршена у септембру ове године, а извршни директор за техничке послове у предузећу "Аутопутеви Републике Српске" Слободан Станаревић наводи да се због проблема који су се појавили рок за завршетак помјера за септембар 2026. године.

Продужење рока градње поменуте трасе, појашњава он, долази због неријешених имовинско-правних односа.

- Предузећа која су ангажована на градњи ове дионице нису у могућности да измјесте 400-киловатни далековод који је у колизији са самом трасом аутопута.  Рок завршетка пројекта биће пролонгиран и због изградње додатне петље која ће бити изграђена у мјесту Бродац и привременог силаза са моста на Сави код Сремске Раче - казао је "Гласу Српске" Станаревић.

Када је ријеч о до сада урађеном послу, он наводи да су закључно са крајем августа ове године предузећа "Интеграл инжењеринг" из Лакташа, Институт за грађевинарство "ИГ" из Бањалуке те предузеће "Србијаутопут", којима је и повјерен овај задатак, реализовали 40 одсто посла из уговорене вриједности.

- Тренутно се на поменутој траси аутопута граде насипи, шипови на објектима, наглавне греде на објектима, те плочасти и цјевасти пропусти - казао је Станаревић и навео да је на градњи поменуте трасе ангажовано 211 радника.

Такође, наводи он, у наредном периоду грађевинци ће наставити са израдом насипа, тампона и одвода, потребних пропуста и свега осталог што је потребно.

Дужина ове дионице аутопута је, подсјећа Станаревић, 20 километара.

- На главној траси налази се девет објеката, а то су, између осталих, петља "Бијељина сјевер" са наплатном станицом, те чеона наплатна станица на почетку дионице, али и база за одржавање и одмориште  - закључио је Станаревић.

Уговорена вриједност радова на изградњи ове дионице аутопута износи 258,16 милиона КМ без ПДВ-а, а закључно са августом ове године исплаћено је око 120 милиона без ПДВ-а. Уговор о градњи дионице аутопута од Раче до Бијељине потписан је 18. марта 2022. године, а предузећа која су добила посао, према потписаном уговору, имала су рок од 60 мјесеци да заврше градњу поменуте дионице аутопута.

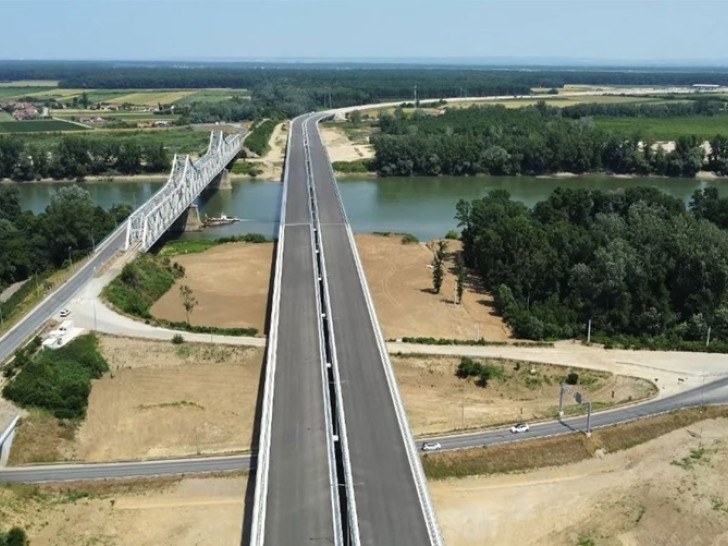

Мост на Сави завршен

Крајем септембра завршена је и градња моста на ријеци Сави између Србије и Републике Српске, на дионици аутопута Кузмин - Сремска Рача. Овај дионица је такође дио пројекта изградње аутопута Београд - Сарајево. Из предузећа "Путеви Србије" јуче су саопштили да испитивање пробних оптерећења моста преко ријеке Саве тече по плану, те да ће наредних дана вршити тестирање челичне конструкције и армирано-бетонске прилазне конструкције моста на територији Републике Српске.
