Два највећа произвођача струје у РС истовремено ван погона

Капитал
Додај glassrpske.com као Гугле извор
Фото: Два највећа произвођача струје у РС истовремено ван погона

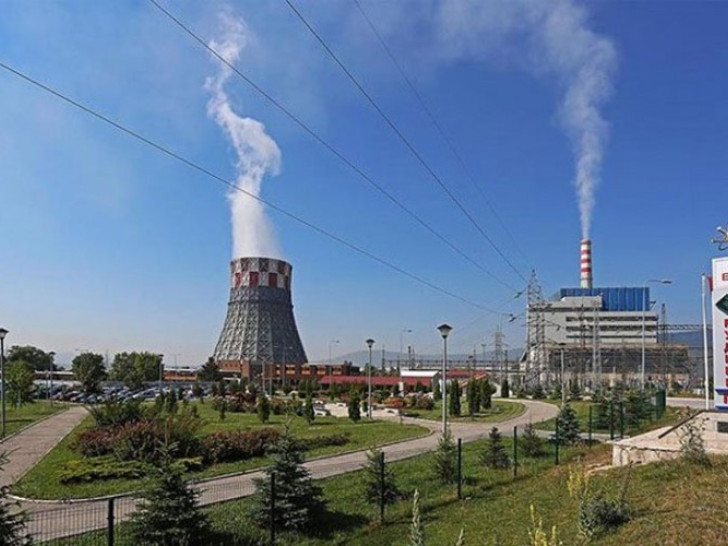

Два највећа произвођача електричне енергије у Републици Српској – РиТЕ Гацко и РиТЕ Угљевик – први пут од почетка рада ће истовремено бити ван погона због ремонта.

Ове двије термоелектране које производе више од 65 одосто струје у РС у периоду од 24. маја, па најкраће до 5. јуна, а вјероватно и који дан дуже, истовремено ће бити ван погона. То значи да ће Електропривреда РС тих петнаестак дана куповати огромне количине недостајуће струје.

До тога ће доћи зато што је годишњи ремонт у РиТЕ Угљевик почео 21. априла и трајаће 45 дана, односно до 5. јуна. Али с обзиром на то да су у том периоду пали и васкршњи и првомајски празници, то значи да ће ремонт трајати и који дан више.

Из РиТЕ Гацко потврдили су за портал Капитал да капитални ремонт треба да почне 24. маја и да траје 70 дана, односно до 2. августа. То значи да ће почети петнаестак дана прије него што се оконча ремонт у РиТЕ Угљевик, што се, како тврди пензионисани инжењер који је цијели радни вијек провео у енергетском сектору, није десило за 40 година његовог радног вијека.

– Капитални ремонти се раде на сваких пет година, односно након 45.000 сати рада, а редовни ремонти се раде сваке године. Неписано правило је да ремонт у једној термоелектрани почиње када се оконча у оној другој и колико ја памтим, никада се није догодило да су обје термоелектране 15 дана ван погона – каже овај саговорник.

Директор РиТЕ Гацко Максим Скоко рекао је да је капитални ремонт у овој РиТЕ рађен 2019. године и да је коштао 18.390.564 КМ без ПДВ-а.

– Након 45.000 часова рада и ове године је планиран капитални (генерални) ремонт у периоду од 24. маја до 2. августа. Процјењује се да ће коштати око 20 милиона марака – навео је Скоко у писаном одговору.

С друге стране, из РиТЕ Угљевик нису одговорили на питања, док је раније речено да ће годишњи ремонт почети 20. априла и трајати 45 дана, а према сазнањима Капитала почео је дан касније.

Наводи се да на из РиТЕ Угљевик нису одговорили на питање када је рађен последњи капитални ремонт, јер је према ранијим подацима то било 2017. године, што значи да је одавно премашен број радних сати након којих је обавезно требао да буде урађен капитални ремонт.
