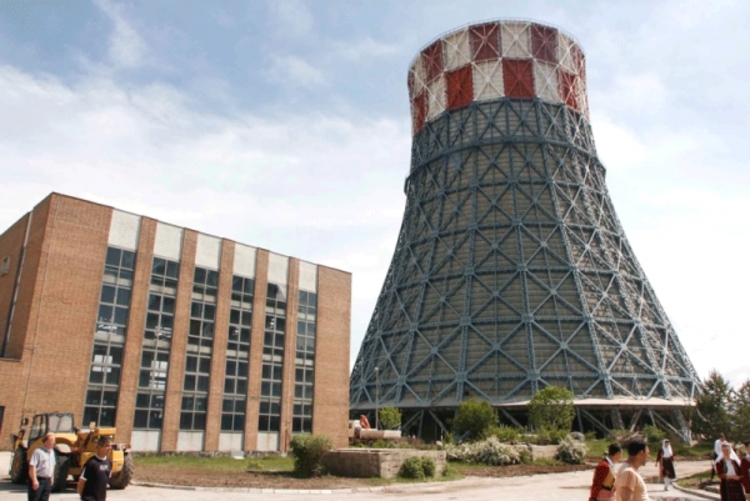

ГAЦКО - У Руднику и Термоелектрани “Гацко” данас је започео редовни годишњи ремонт, који ће трајати 45 дана, а вриједност радова процијењена је на 4,5 милиона КМ, речено је јуче Срни у овом предузећу.
Према ријечима извршног директора за производњу у овој фирми Бранислава Рупара, планиран је ремонт турбине, котловског постројења, као и реконструкција дијела прегријача паре. Током ремонта, планиране су и инвестиције од три милиона КМ, а средства су обезбијеђена из властите производње.
